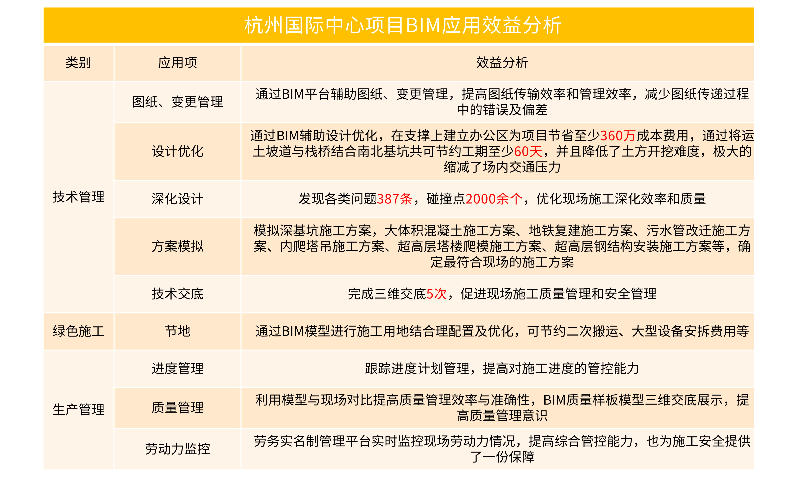

難點分析
①體量大、工期緊:本工程總建筑面積41.6萬平方米,地下四層建筑面積11.3萬平方米,最大建筑高度為298.85m,體量大,基坑圍護采用兩墻合一地下連續墻,坑內設置四道鋼筋砼內支撐。工程確保錢江杯,魯班獎,總工期997日歷天,工程體量大,工期緊,質量要求高。
②場地狹?。罕竟こ痰靥庡X江新城CBD核心區域,場地狹小、周邊環境復雜、管線豐富;基坑開挖超深、南區基坑臨地鐵、地鐵保護和暗挖段污水管保護要求高;圍護分期實施與結構同步施工無縫穿插;必須對現場總平面進行科學、合理規劃,分階段動態調整,充分提高場地利用效率。
③基坑深度大,周邊環境雜:本工程基坑面積約為2.8萬㎡,共分為南北兩個超深基坑,其中南坑分為5個小坑,大面積開挖深度約21.55m,主塔樓坑中坑區域最大開挖深度達到了28.85m,基坑開挖超深、南區基坑臨地鐵、地鐵保護和暗挖段污水管保護要求高,超深基坑及分坑施工難度大。
④項目管線雜,施工難度大:本工程地下四層,管線錯綜復雜,各專業之間碰撞問題多,項目凈高要求高,本工程創優要求高,確保魯班獎,施工難度大。
⑤鋼結構體量大:本工程總用鋼梁4.5萬噸,最大吊裝重量16.67噸,北塔樓加強桁架層主要由大尺寸H型鋼梁及復雜桁架節點組成,桁架最大節點重量約14.46噸。
